政府機關小額工程,在15萬內,要開發票,這場就是如此,要求比較嚴格,又有總額限制,公家單位的,光是報價格式,就要入承辦人的眼,好險有組工班,時常做到公家單位的場,不然鐵師傅,只會做,不太懂請款流程。
國家單位停車棚,如何找到南部鐵師傅,詢價
南部鐵工廠,鐵師傅有網站,把之前做過的成品,能記錄的,大多有,施工注意事項也有,方便消費者詢價,也給自己做提醒,慢慢整理成檢查表。
一開始,鐵師傅是在場刊的跑場過程中,交通到一半,接到連續兩週電話,馬上就停在路旁,接聽,一接起來
『鐵師傅,你好,我是…』
(這是有看如何打電話的使用步驟)
由於鐵師傅生活在鳳山一段時間,知道那邊有國家單位的教育單位在那邊(國家單位,懂的人就懂),有三間,就先確認,他是在哪條路上的。
也老實跟他說,公家機關的,不太想做,小額工程款,過去在十萬內,請款時間又長。為何會知道
,因為左營海邊公家單位,每隔一兩年,換新承辦,就能找過來詢價一次,一聽地點,鐵師傅就知道是哪些「又」還沒做,對方都很神奇,鐵師傅怎這麼厲害。
對方馬上說,2024年起,有改善流程
十五萬內,含發票
隔月馬上撥款
鐵師傅就說
「這樣的話,有大概現場資料,就能先報價」
但公家機關,比較保密,不能用FB,就先mail資料補充,鐵師傅也抓一個大概價格過去,盡可能在他們的小額工程款預算內。
公家機關,最大好處,就是不會跑掉,請不到款,但相對麻煩的是,有很多注意事項,不同單位,還會有一些不同處。

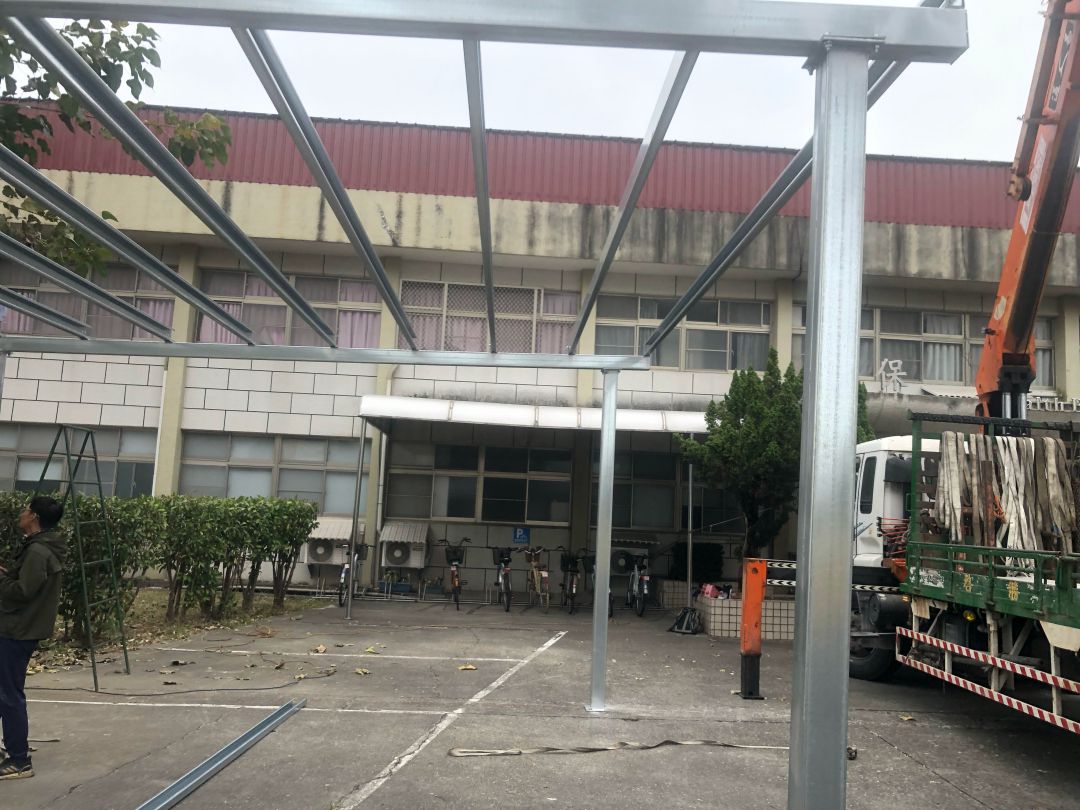

公家機關,醫護所停車棚,施工紀錄
公家機關,又比較注重保密,雖然是教育單位,但也是有管制,加上只是做兩台車的停車棚,所以照片也沒很多。

一開始收到的資料,沒看過現場,就照這尺寸下去估價,雖然到最後,實作時有多,但能為國家盡一份心力,少賺很多,還是有有賺的前提下,還是做了。

照片中,照承辦單位意思是,照現場畫出的停車格,做兩個就是了。
粗估報價有過,就約要看一下現場一些細節。


前面大多沒問題,後面是草地,就要小心,柱子的位置,跟往後延伸的上方浪板,可以做到多長。

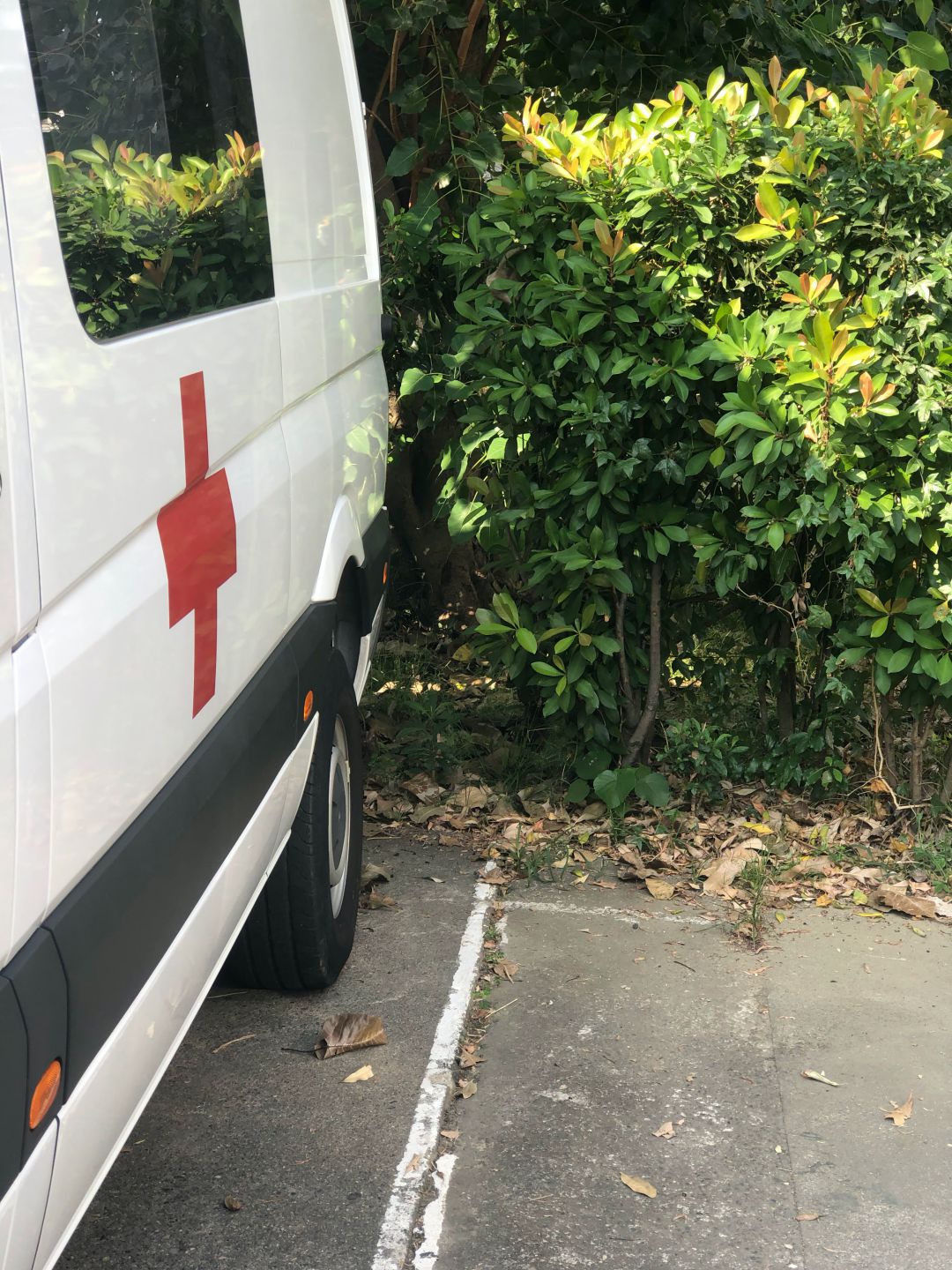

要停的車是救護車,高度有比較高,還有留一間空間,免得改天有新車種,高度又增高,這次滴水,最低處,是留三米,車子最後完成停進去,起碼還有五十公分的空間。
一般車庫,大多最低處,是做到260~280公分,休旅車都能進去,但鐵師傅,習慣都留在三米,車庫越高越難做,反映在單價上,但跟總工程款比起來,大多在5%左右的落差,給彼此一點伸縮「討論」的空間。

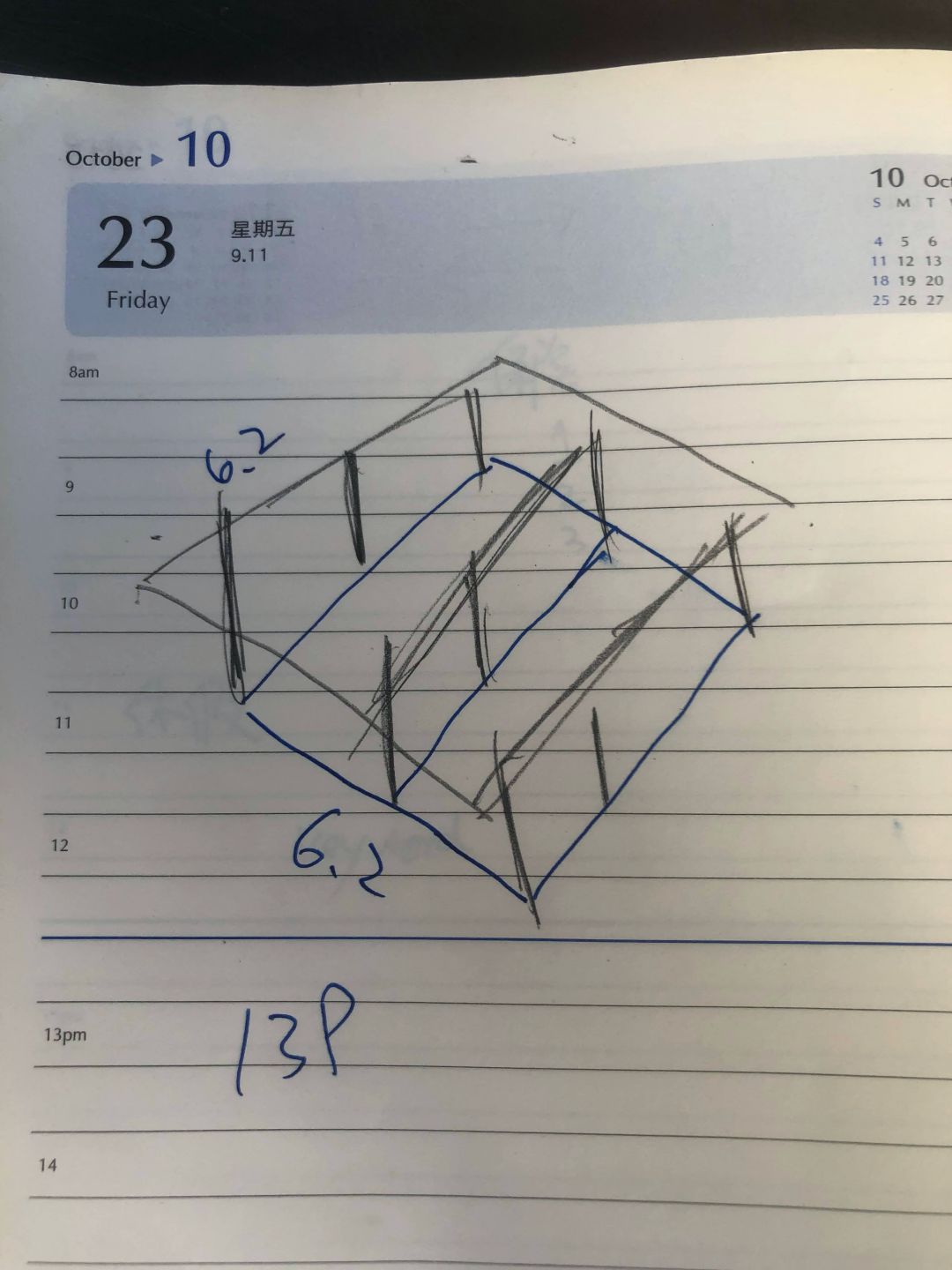

現場勘查過一次,報價也有修正,原本是兩個停車格,最終要兩個半停車格,中間沒柱子,使用上會比較符合人性,給駕駛也比較好出入庫,這些都是長年累積的經驗去改善的。

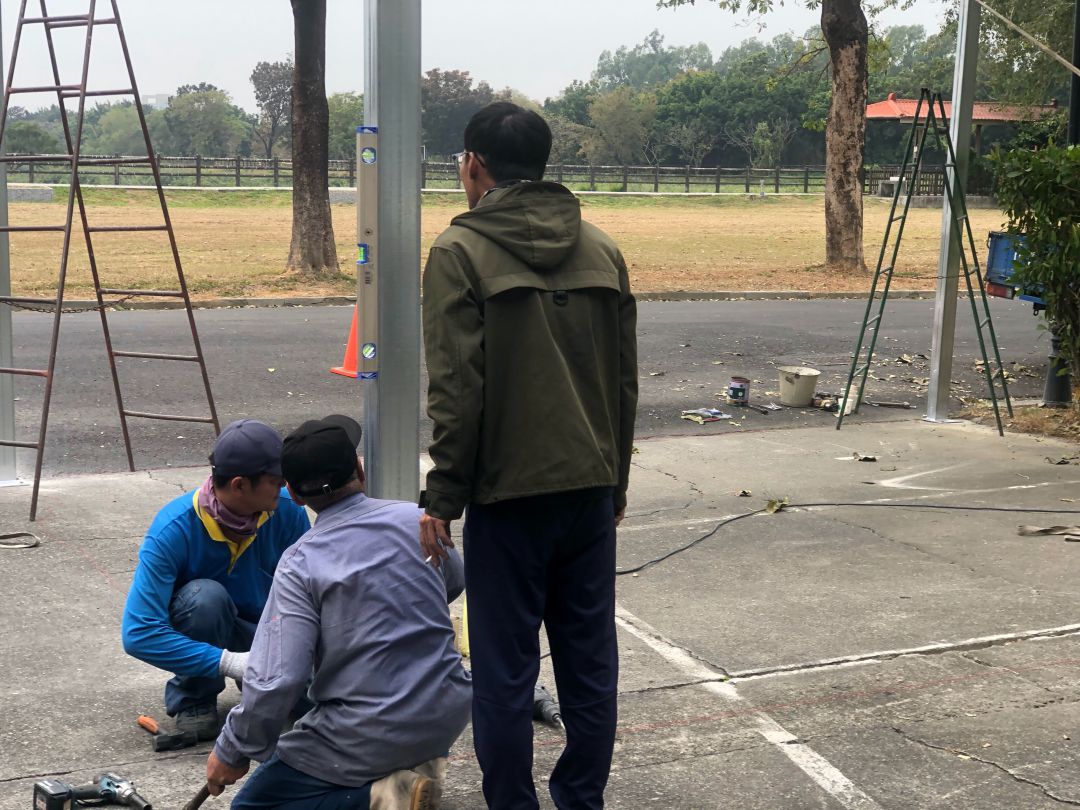

接著,再約現場詳細測量,確認柱子位置,上方浪板延伸的長度,由另一個師傅,在做全部的確認,因為最多的誤差,多出現在看錯尺寸,所以,要交給另一個不是原本量的師傅,再去確認一下總尺寸,常出錯的都是正負10公分。
由於承辦人,付款單位的時間關係,加上這場是在過年兩個月才開始跑流程,等到確認後,已經要排到過年後一個月內,才有法安裝。

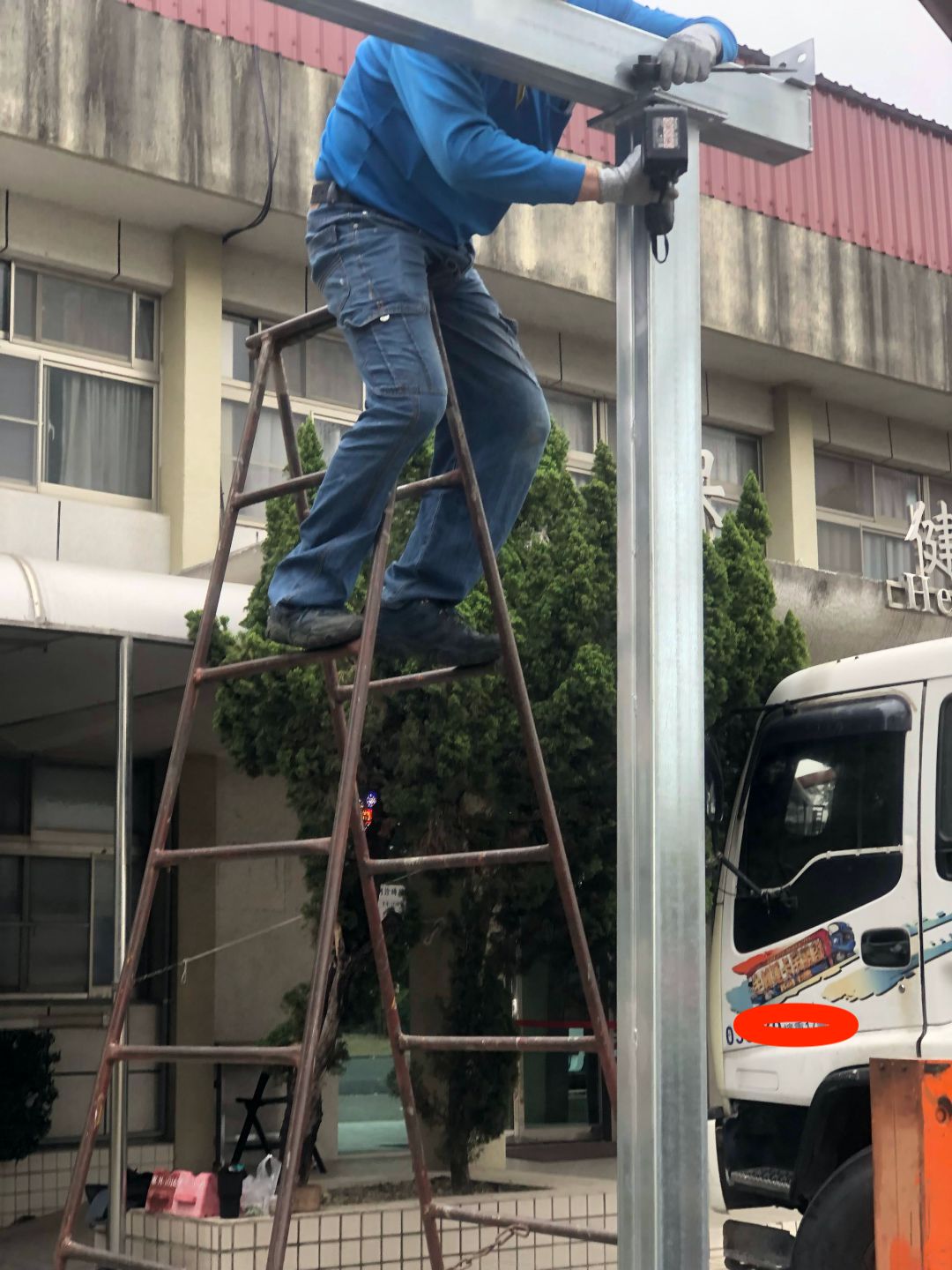

隨便一邊都有超過六米,加上一般是使用50*100雙併,這場使用的是125*125雙併C型鋼,又長又重,為了好做,半天吊車的費用,由鐵師傅這邊自己吸收了。

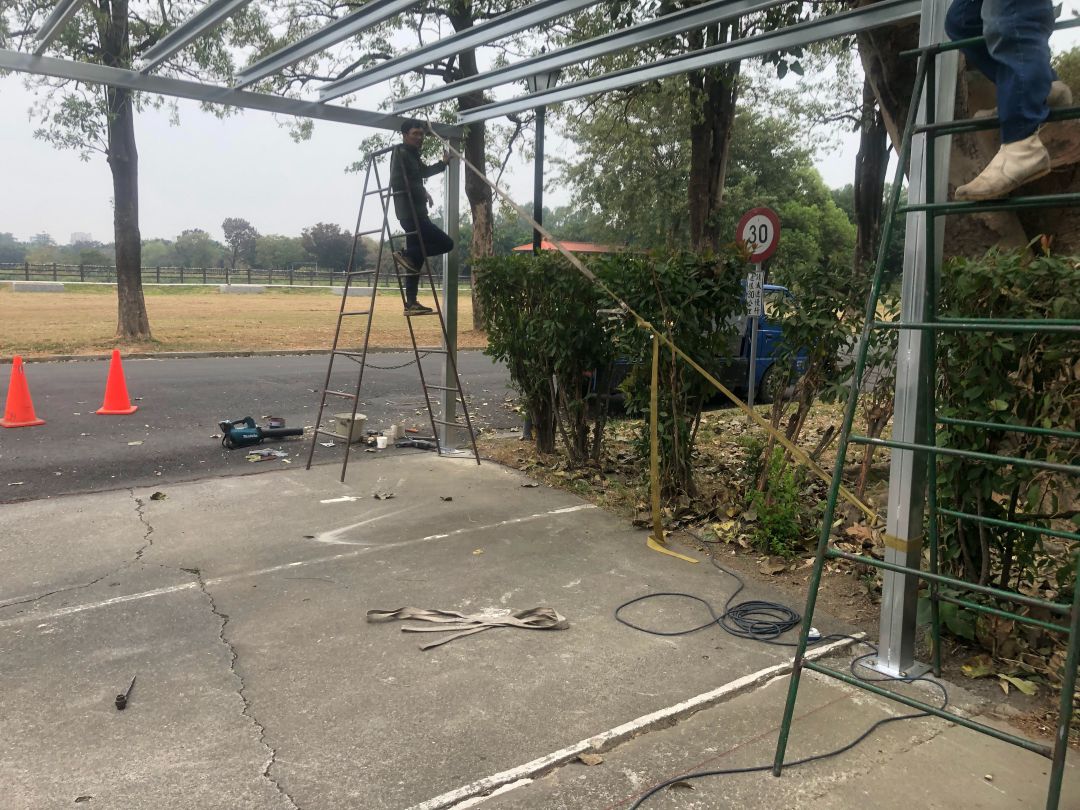

先把骨架、柱子都組好,要保持跟設定的長寬類似,細微處再去調整。


中間有省略一些照片,因為工安規定,這地方也無法去綁安全繩,有時候,不是不遵守,就現場難以執行,請大家見諒,大多數,比較危險的,現場經驗,都是由代班的工頭,交代要補充哪些安全措施,跟哪些有經驗的,去做比較危險的地方。


跟安全相關的課題,不只你們看的人緊張,做的師傅,比你們還要關心。

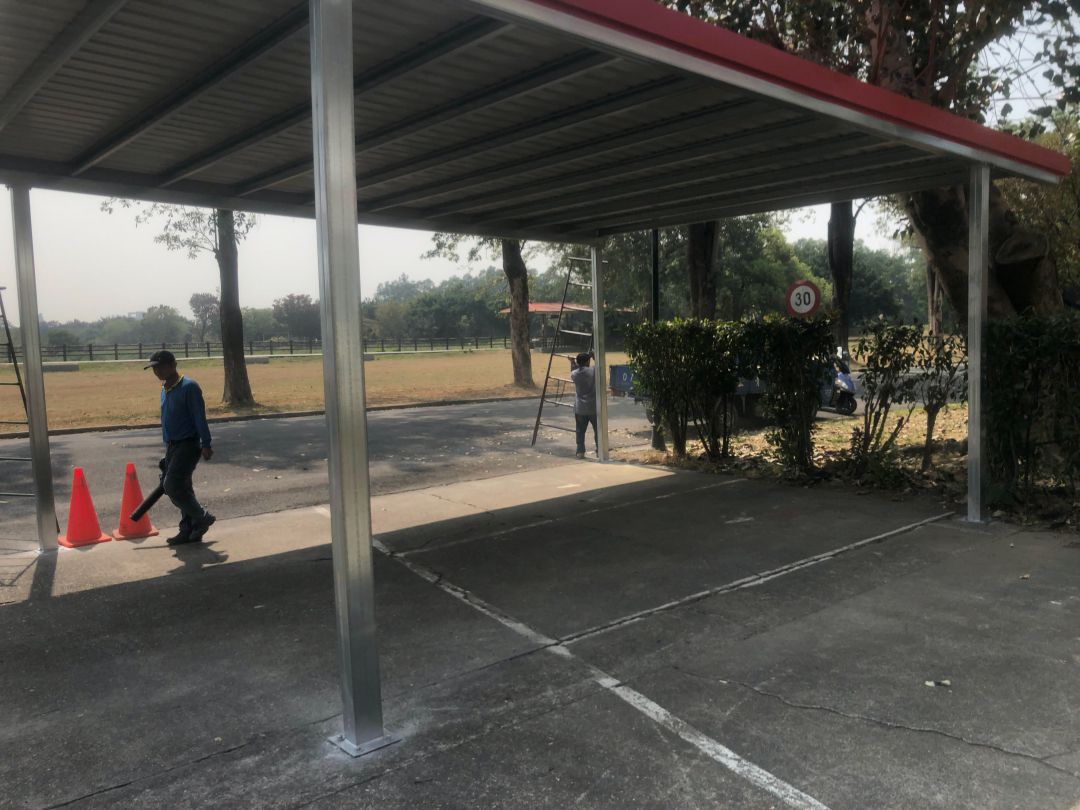

歲月如梭,一下子,就是整個完成,接著要清潔一下現場,這種鎖浪板的,大多會掉落一些螺絲,都是等到最後再一起清空,不然車子一過去,有時候,就是輪胎破了。
政府機關,軍規停車棚,整體檢討
政府機關不太常做,每年規定也有些不同,就聊聊這次那些可以更好
報價流程,確認事項
一開始到要做,隔了快兩個月,由於每個月預算、開會表決,前期都沒送合約書,都是口頭上說哪些要改。
等到現場詳細測量完,工廠也預製完成,等安裝的前一陣時間,突然說某某有意見,說問過做他們全區的鐵工廠商,說鐵師傅的報價偏高。
鐵師傅也很老實跟他們說,他們大場的都已經賺夠了,小場的只要成本價多一點就好,但我們是只有做小場的,當然是照一般行情來做,加上是公家機關,比行情高點,也是業界公認的潛規則。
之前遇到這種公家機關,雖然錢是不會跑掉,但有可能,沒收定金,最終跟你說沒要做。
改善方法
之後不論怎樣,確認後,沒收定金,也要先合約書一式兩份,互相留底。
報價後,跟進場時間,有段距離
這次從報價完,到要進場,隔了兩個多月,鐵的原料價,起起伏伏,比當初預估的料錢,只多了一點,算是好運。
要是遇到原料比較大的變動,可能就起伏多到兩成,等於變相犧牲掉利潤。
改善方法
像是這種隔比較久了,中間覺得時間會超過兩個月,就先提醒,大概這場用到多少重量的鐵,目前牌告價是多少,先註明一下,若是波動太大,看這差價如何補充。
總不能一場的利潤,原本抓8%,最後因為原料物波動,變成只有3%,中間還不能出任何一點錯誤,不然馬上虧錢。
超過六米的停車棚
像這種,任一邊有超過六米的,又偏高的,一般鐵工廠都會做,但是耐不耐用,就不一樣,這次敢po,是因為已經有經過兩次強颱驗證,都還沒接到電話,表示是沒問題的。
如果想要做這種大跨距的停車棚,推薦你起碼先有看過完成品長怎樣,剛好鐵師傅有這方面的人才,又是軍規的。
這次,中間休息時間有跟現場監工的在聊天,說到他們廁所有防水保固三年,鐵工的為何只有一年。
鐵師傅笑笑說,業界防水保固,都是五年起跳了,土水類的,重點關鍵是你防水材料用哪些,鐵工保固只有一年,大多有經過兩次大雨、或是颱風,有什麼問題也都跑出來,業界保固只有一年,除非你是做建案的結構,才會比較超過一年以上。
舊屋翻新,廁所漏水,剛好鐵師傅略懂一些,也知道施工重點,有配合的土水廠商,目前是沒太大問題,還在可以修補的範圍內。
如果有人跟你說,他做過的工程都沒問題,這種人一定是沒在現場待過,任一工程,多少都會遇到需要修改的。
