舊屋翻新,鐵皮屋加增建報價報價格式推薦

前一陣子,在屏東案場的報價,前後溝通了兩三次,有關增建電貨梯的也討論了一些,雖然最後是沒有做到,但是詳細的報價格式,跟合約該附的簡易施工圖,一樣是一樣都沒少,報價估價的實在,平均每一次修改,都要花上一兩個小時,重新抓料錢跟預估工錢,還要考慮到前後其他工班的接續,並非是一般人所說的,『不就是那裡稍微改一下而以』,最後還是被屏東的常見報價格式擊敗,

“一式”

傳統常見的工班報價,多半為了省事,都習慣用手寫的報價單,內容大多只有幾坪,一式之類的,鐵工達人王鐵鴻也經歷過那個年代,但有時會發生,成品跟業主想的不一樣,這時候兩方就會交戰,前面為了有工程作,當然每個人都會說沒問題,或是哪些小地方不用算前沒關係。

一般工程利潤,因週期一用可能就是十年,加上裡面有許多小細節需要注意,所以合理的利潤是工加料,加上預計處理工時,還有工廠方面的利潤,但在工程金額超過三十萬以上,(這每個人標準不一樣),可以多贈送一點東西,或是尾款的減免。

為了讓業主的預算花在刀口上,鐵工達人王鐵鴻的工程報價,多半會附上簡易施工圖跟詳細規格的報價,不用兩方在那議價,多花時間,也在工程未做之前,先讓業主大約知道自己做了哪些項目。

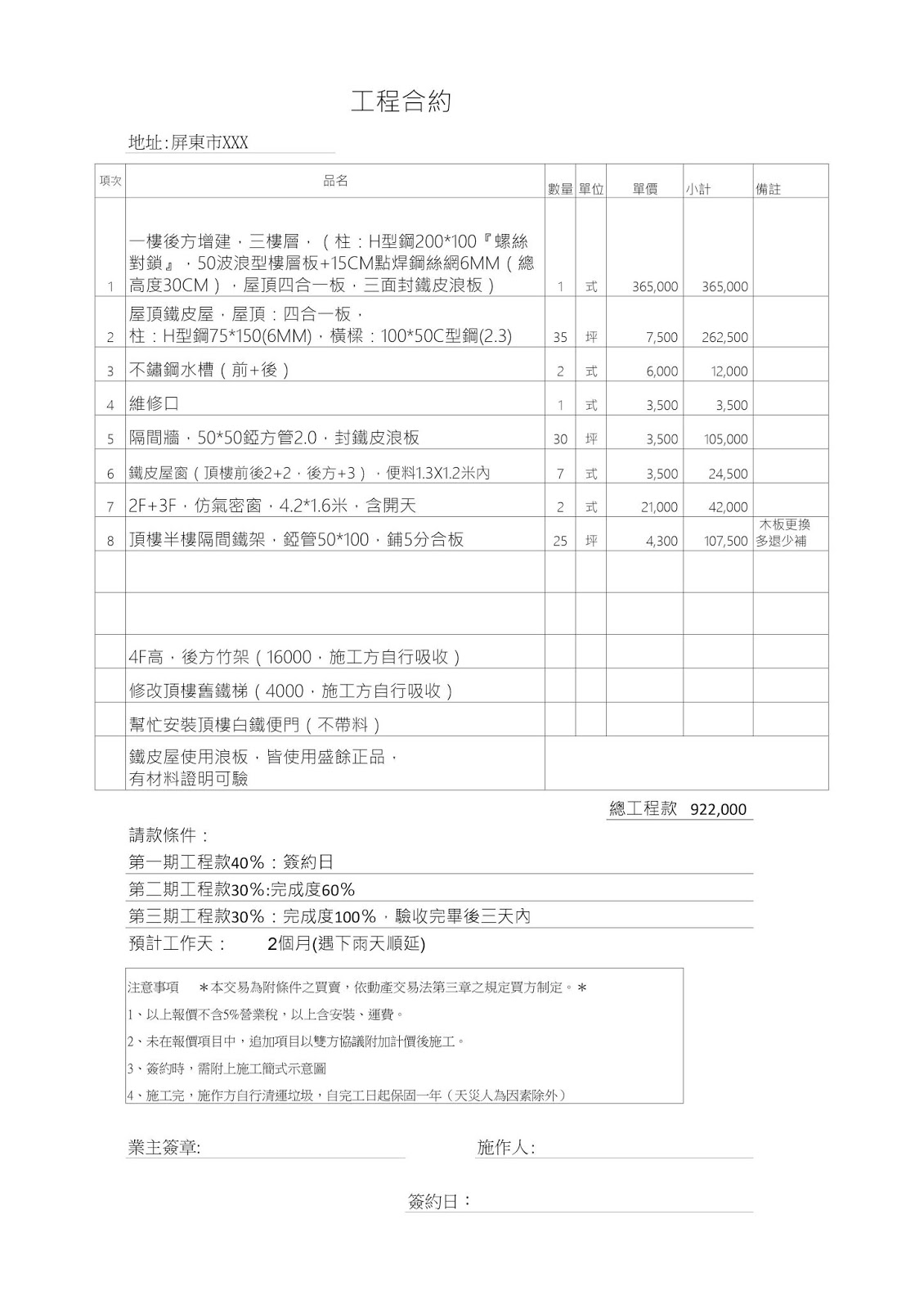

以下是估價完,簡易合約書的內容,以保障施工方,兩方的權利
